Projets d'aménagement

Rue Ontario Est et Pôle Frontenac

En 2011, un Programme particulier d’urbanisme (PPU) a été élaboré pour revitaliser le quartier de Sainte-Marie. La version adoptée du projet d'aménagement urbain du quartier a fait suite aux recommandations émises par l’Office de consultation publique.

À l’issue de ces recommandations, la première phase porte sur le réaménagement de la rue Ontario Est, principal axe commercial et le lieu de convergence du quartier. Les aménagements qui seront réalisés amélioreront la convivialité des lieux et la sécurité des piétons, en plus d’insuffler un nouveau dynamisme au quartier.

Travaux de réaménagement de la rue Ontario et du pôle Frontenac

Faits saillants du projet

  • Réfection des infrastructures souterraines conjointement avec la Commission des services électriques de Montréal, GazMétro et Bell;
  • Reconstruction de la chaussée et des trottoirs;

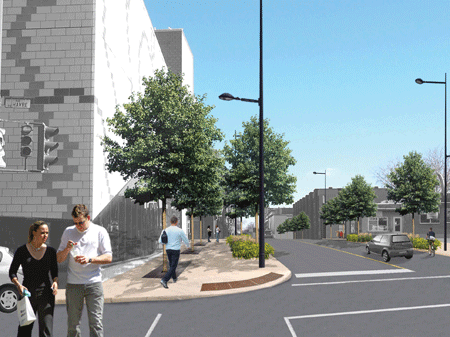

  • Implantation de traverses piétonnières et élargissement des trottoirs;
  • Intégration d’un nouveau mobilier urbain (bancs, poubelles, supports à vélos, lampadaires, etc.);
  • Verdissement des abords de l’artère, particulièrement dans la partie est de la rue à dominante résidentielle;
  • Création d’un parvis devant le Centre Jean-Claude-Malépart avec une double rangée d’arbres et du mobilier;
  • Aménagements favorisant l’animation commerciale de la rue Ontario Est (possibilité d’installer des terrasses).

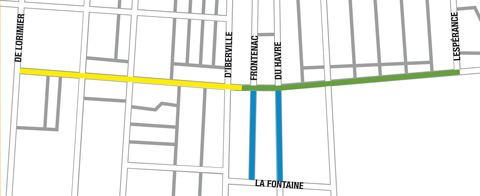

Étapes de réalisation - Secteur d’intervention et phasage des travaux

Étape d'intervention des travaux

Phase 1
Rue Ontario Est, entre les rues D'Iberville et Lespérance

Automne 2012 – printemps 2013
Travaux préparatoires des compagnies d’utilités publiques (GazMétro, Bell, etc.)

Juin 2014 – été 2015
Reconstruction des infrastructures et réaménagement par la Ville de Montréal

Phase 2 des travaux
Rue Ontario Est, entre l'avenue De Lorimier et la rue D'Iberville

Printemps 2014 – été 2015
Travaux préparatoires des compagnies d’utilités publiques :

  • Juin 2014
    Bell entreprendra l’élargissement de certains massifs qui transportent les câbles souterrains.
  • Août 2014
    GazMétro procédera à la déviation d’une conduite pour les fins du projet.
  • Début août 2014 et pour une période d’un an
    La Commission des services électriques de Montréal procédera à la consolidation des réseaux de conduits souterrains.

Printemps 2015 - hiver 2015
Reconstruction des infrastructures et réaménagement par la Ville de Montréal

Phase 3 des travaux
Rues Frontenac et Du Havre, entre les rues La Fontaine et Ontario Est

Échéancier à définir

Les commerces demeureront ouverts

Les commerces et les établissements de services du secteur vont demeurer ouverts durant toutes les opérations, ainsi que les accès à la station de métro Frontenac.

Maintien de la circulation

Lors de la réalisation des travaux, des entraves sont à prévoir. Des mesures seront mises en place afin de minimiser les impacts des travaux sur l’ensemble des usagers du secteur.

• La circulation locale sera maintenue, dans la mesure du possible;
• Le stationnement sera interdit aux abords des zones en chantier;
• Des espaces de stationnement supplémentaires seront ajoutés dans les rues transversales à la rue Ontario;
• Piétons et cyclistes pourront circuler en toute sécurité;
• Des voies de contournement seront clairement identifiées pour les automobilistes.

Nous vous demandons de bien vouloir respecter la signalisation de chantier en place.

Renseignements
Info-travaux »
